راهنمای کامل پروژهها و OKR در ریبین — از تعریف پروژه تا نتایج کلیدی
پروژه در ریبین ظرف کارهای بزرگ است — با اولویت، مرحله و مهلت — و OKR سنجهی نتیجهاش: هر هدف چند نتیجهی کلیدی عددی دارد و پیشرفت پروژه خودکار از میانگین آنها حساب میشود. این راهنمای تصویری نشان میدهد پروژه و هدف چطور ساخته و بهروز میشوند، مرحلهی پروژه چه جلسهای پیشنهاد میکند، هدف بیحرکت چه پیامدی دارد، و برای شش نوع کسبوکار OKR خوب چه شکلی است.

پروژه در ریبین ظرفِ هر کار بزرگی است که وقتت را میگیرد — با اولویت، مرحله و مهلت — و OKR سنجهی نتیجهاش: هر پروژه چند هدف دارد و هر هدف چند نتیجهی کلیدی عددی با مقدار شروع، فعلی و مقصد. یک قاعدهی سخت کل این بخش را از فهرستهای تزئینی جدا میکند: پیشرفت هیچچیز دستی نیست — پیشرفت هدف میانگین نتایج کلیدیاش است و پیشرفت پروژه میانگین اهدافش. همان اصلی که اندی گروو در دههی ۱۹۷۰ در اینتل بنیان گذاشت و جان دوئر در ۱۹۹۹ به گوگل برد: هدف را هرگز خودش امتیاز نمیدهد؛ عدد میدهد.
این راهنما با اسکرینشاتهای واقعی از حساب دمو («کاروان») همهچیز را قدمبهقدم آموزش میدهد — و در انتها برای شش نوع کسبوکار، پروژه و OKR نمونه میدهد که مستقیم قابل کپیاند.
چرا بعد از تعهدات، به پروژه و OKR نیاز داری؟
تعهد واحد کارِ هفتگی است: یک فعل، یک مهلت، یک تیک. اما بعد از چند هفته، فهرست تعهدها یک سوال جوابنداده دارد: اینها به کدام نتیجه وصلاند؟ «تماس با سه مشتری بزرگ» و «ساخت داشبورد رانندگان فعال» هر دو تیک میخورند — ولی آیا ریزش ماه سوم واقعاً پایین آمد؟ پروژه و OKR دقیقاً برای همین سوال ساخته شدهاند: پروژه میگوید این کارها زیر کدام چتر هستند، و OKR میگوید چتر به کجا باید برسد و الان کجاست.
ریبین این نیاز را خودش هم تشخیص میدهد. وقتی پنج تعهد باز یا بیشتر داری و هنوز هیچ پروژهای تعریف نکردهای، کارت «کار امروز» داشبورد این را نشانت میدهد: «تعهدهایت زیاد شدهاند و پروژهای تعریف نکردهای — با پروژه و هدف، معلوم میشود کدام کار به کدام نتیجه وصل است.» و منتورها هم در گفتگو، وقتی عددی را میخواهی در طول زمان دنبال کنی، پیشنهاد میدهند آن را بهعنوان نتیجهی کلیدی یا شاخص ثبت کنی.
سلسلهمراتب ساده است و ارزش دارد یکبار روشن شود: شاخص (KPI) عدد سلامت کل کسبوکار است و ماهانه ثبت میشود؛ پروژه کار بزرگ محدودی است که شروع و پایان دارد؛ هدف و نتیجهی کلیدی میگوید پروژه در پایان دوره باید چه عددی را جابهجا کند؛ و تعهد قدم هفتگیای است که آن عدد را تکان میدهد. پایینتر جدول مقایسهشان آمده.
OKR از کجا آمد و چرا برای کسبوکار کوچک معنا دارد؟
ریشهی OKR در اینتل دههی ۱۹۷۰ است. اندی گروو، مدیرعامل افسانهای اینتل، نظام «مدیریت بر اساس اهداف» پیتر دراکر را عملیتر کرد: هدف باید بگوید «به کجا میرویم» و نتایج کلیدی بگویند «از کجا میفهمیم رسیدهایم» — با عدد، در دورهی کوتاه، و با امتیازی که از خودِ نتایج درمیآید نه از قضاوت مدیر. جان دوئر، که این نظام را در اینتل از نزدیک دیده بود، در سال ۱۹۹۹ آن را به گوگلِ تازهتأسیس معرفی کرد و در کتاب «آنچه را مهم است بسنج» (۲۰۱۸) مستندش کرد؛ راهنمای عمومی re:Work گوگل هم امروز همان اصول را برای هر سازمانی منتشر میکند.
چهار اصل این نظام، همانهایی است که در طراحی ریبین قفل شده: هدف کیفی و جهتدهنده است («مشتری تازه در دو هفتهی اول به ارزش برسد»)، نتایج کلیدی عددی و زماندارند (۲ تا ۴ عدد، نه ۱۰)، پیشرفت از عدد درمیآید نه از حس، و دوره کوتاه است — فصلی، تا هدف قبل از کهنه شدن بازبینی شود. پشتوانهی علمیاش هم همان نظریهی هدفگذاری لاک و لاتام (American Psychologist، ۲۰۰۲) است: اهداف مشخص و چالشی، در حدود ۹۰٪ مطالعات عملکرد بالاتری از «نهایت تلاشت را بکن» ساختهاند — و OKR دقیقاً ماشین ساختن هدفِ مشخص است.
برای کسبوکار کوچک، OKR سادهتر از نسخهی شرکتهای بزرگ است — و اتفاقاً مؤثرتر: یک تا سه پروژه، هر کدام یک هدف، هر هدف دو سه نتیجهی کلیدی. اگر بیشتر از این شد، مشکل از تمرکز است نه از ابزار.
یک پروژه در ریبین دقیقاً چیست؟

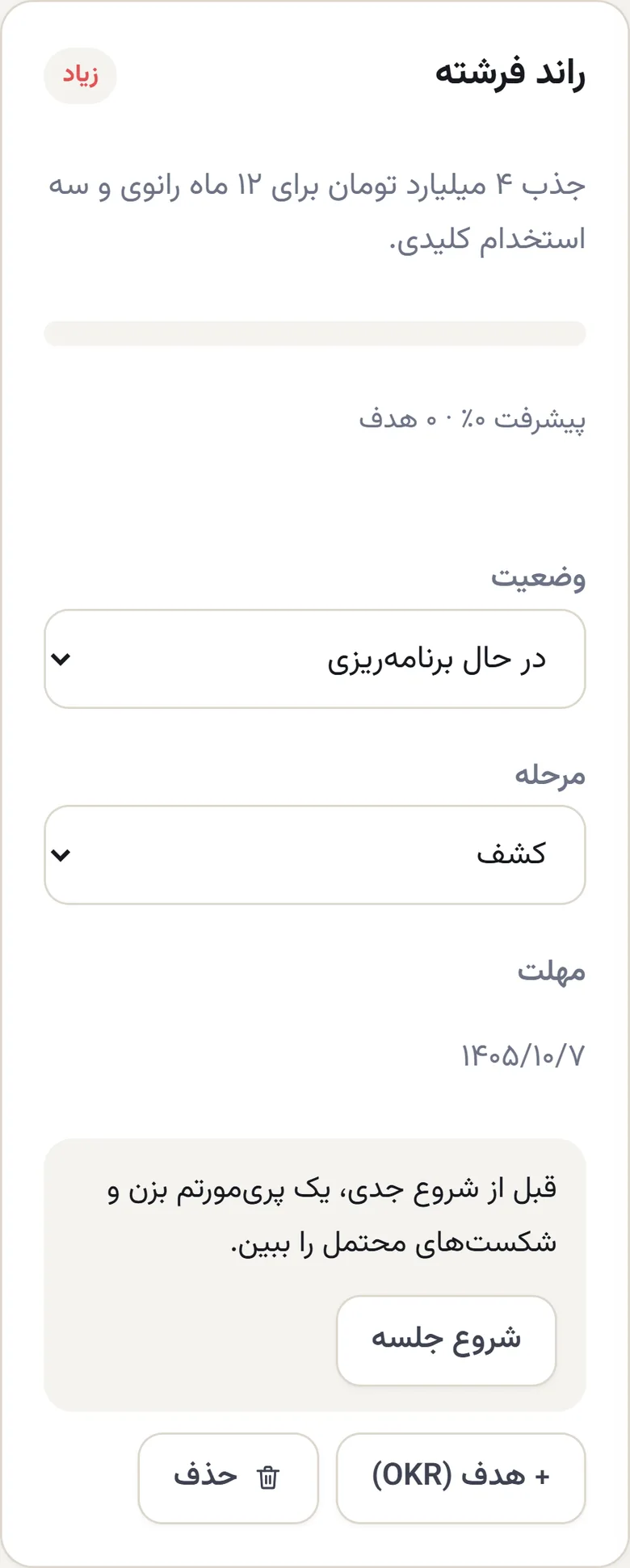

هر پروژه یک کارت است با این اجزا:
- عنوان و توضیح — عنوان کوتاه (حداکثر ۲۰۰ کاراکتر) و توضیحی که «چرا» و «تا کجا» را بگوید: «طراحی، قیمتگذاری و فروش آزمایشی یک سطح بالاتر برای ناوگانهای بالای ۴۰ خودرو».
- اولویت — کم، متوسط، زیاد. نشان رنگی گوشهی کارت. اگر همهی پروژههایت «زیاد» هستند، هیچکدام نیستند.
- وضعیت — در حال برنامهریزی، فعال، متوقف، انجامشده، لغوشده. از همان منوی روی کارت عوض میشود و اثر مستقیم دارد: پروژهی انجامشده یا لغوشده، پیشنهاد جلسهی متفاوتی میگیرد.
- مرحله — پنج دروازه: کشف، اعتبارسنجی، ساخت، عرضه، مقیاس. همان نردبانی که سطح آمادگی جذب سرمایه و مدل استیج-گیت کوپر (۱۹۹۰) روی آن سوارند: هر مرحله، شواهد خودش را میخواهد و عبور از آن یک تصمیم است.
- مهلت — تاریخی که پروژه باید بسته شود؛ پروژهی بیمهلت معمولاً پروژهی همیشهفعال میشود.
- پیشرفت — نوار بالای کارت، که خودت نمیتوانی دستی جابهجایش کنی. از اهداف زیر پروژه حساب میشود؛ پروژهی بیهدف همیشه صفر است — و همین صفر، پیامش را دارد: هنوز نگفتهای موفقیت این پروژه یعنی چه.
زیر هر کارت، پیشنهاد جلسه بر اساس وضعیت و مرحله، و بلوکهای هدف با نتایج کلیدیشان. و دو دکمه: «+ هدف (OKR)» و «حذف» — که عمداً از هم دور نشستهاند؛ حذف پروژه اهدافش را پاک نمیکند، فقط از آن جدا میکند.

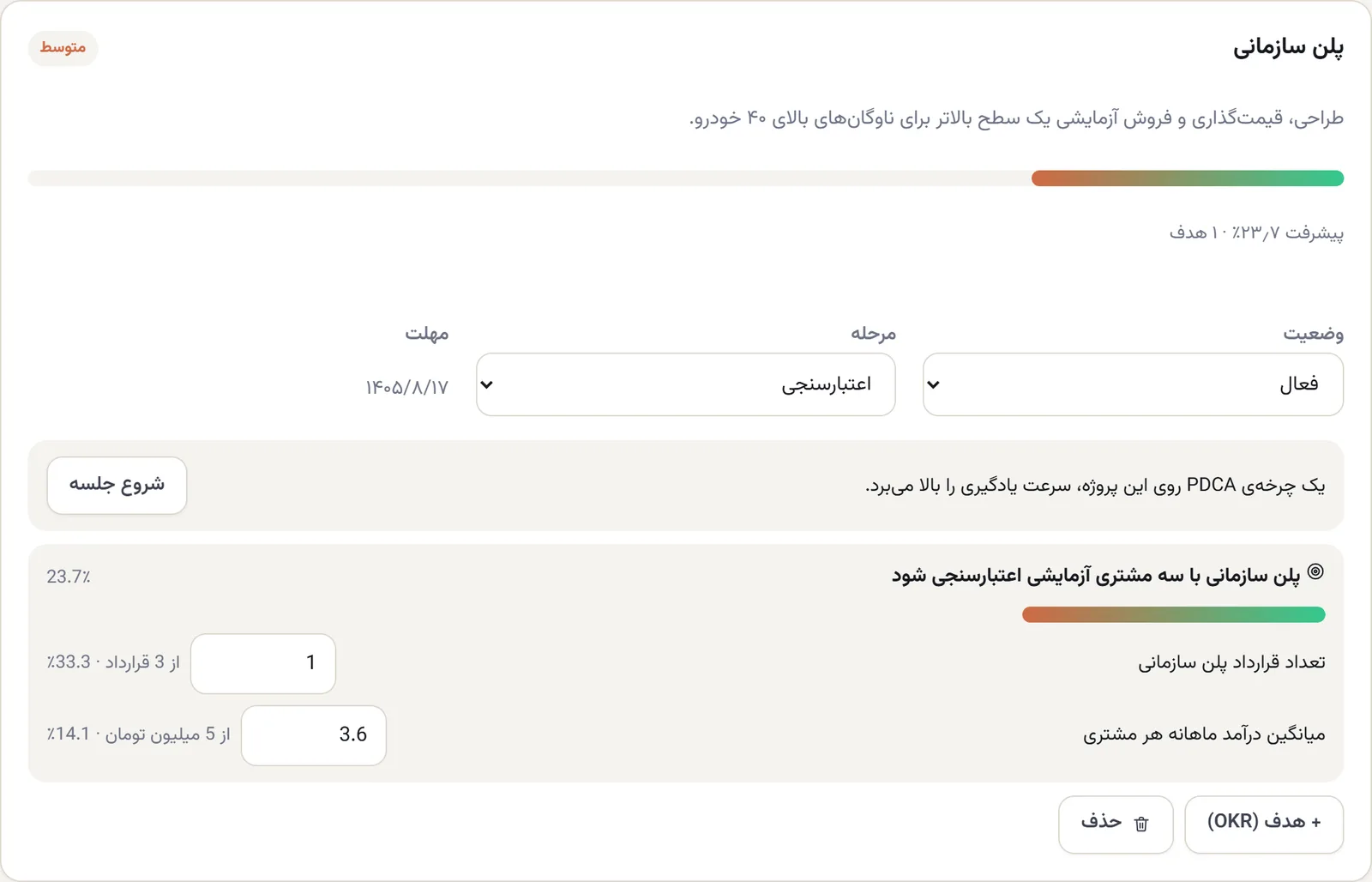

هدف و نتیجهی کلیدی در ریبین چطور کار میکند؟

هدف (Objective) یک جملهی کیفی است با یک دوره: «مشتری تازه در دو هفتهی اول به ارزش برسد — ۱۴۰۵-پاییز». هدف هیچ عددی ندارد و هیچ امتیازی هم نمیگیرد؛ پیشرفتش میانگین نتایج کلیدیاش است — به تعبیر خود کد ریبین، «کل نکتهی OKR همین است: هدف هرگز خودش را نمره نمیدهد».
نتیجهی کلیدی (Key Result) چهار عدد دارد: مقدار شروع، مقدار فعلی، مقدار هدف، و واحد. پیشرفتش اینطور حساب میشود:
پیشرفت = (فعلی − شروع) ÷ (هدف − شروع) × ۱۰۰ — محدود به بازهی ۰ تا ۱۰۰.
دو ویژگی این فرمول مهم است. اول، برای هدفهای کاهشی هم درست کار میکند: نرخ ریزش از ۴۰ شروع شده، الان ۳۰ است و هدف ۱۵ — پیشرفت (۴۰−۳۰)÷(۴۰−۱۵) = ۴۰٪. لازم نیست چیزی را معکوس کنی؛ فقط عدد شروع را درست ثبت کن. دوم، مقدار شروع همهچیز است: اگر شروع را همان مقدار فعلی بگذاری، اولین بهبود کوچک چند ده درصد پیشرفت نشان میدهد و آخرین بهبودها هیچ. شروع باید عددِ روزِ تعریف هدف باشد و بعد از آن دست نخورد.

مثال کامل از دمو: سه نتیجهی کلیدی با پیشرفت ۵۰٪ (رانندگان فعال: ۵۲→۶۱ از ۷۰)، ۴۰٪ (ریزش: ۴۰→۳۰ از ۱۵) و ۵۰٪ (روز تا ارزش: ۱۹→۱۴ از ۹) — میانگین ۴۶٫۷٪، که هم روی بلوک هدف و هم روی نوار پروژه میبینی، چون این پروژه فقط همین یک هدف را دارد.
بهروزرسانی سادهتر از هر ابزار OKR دیگری است: عدد «مقدار فعلی» را در همان خانهی کنار نتیجهی کلیدی عوض کن و از خانه بیرون بزن. همان لحظه پیشرفت هدف و پروژه دوباره حساب میشود، و مهمتر: تاریخ آخرین حرکت ثبت میشود — چیزی که پایینتر، در بحث هدف بیحرکت، معنایش را میفهمی.
چطور پروژه بسازیم؟ قدمبهقدم

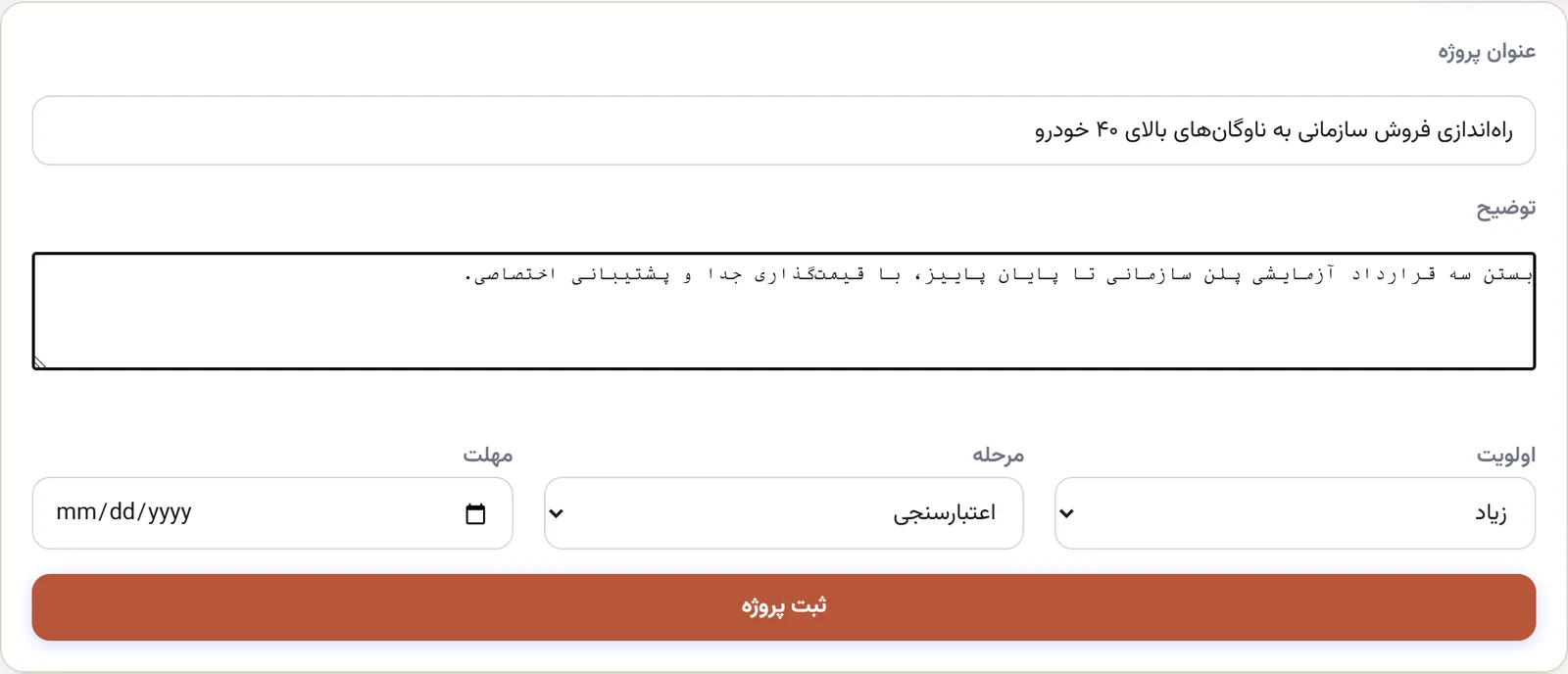

۱. در صفحهی «پروژهها و OKR» دکمهی «+ پروژهی جدید» را بزن. ۲. عنوان را به شکل یک نتیجه بنویس، نه یک فعالیت: «راهاندازی فروش سازمانی» بهتر از «کارهای فروش سازمانی». ۳. توضیح را طوری بنویس که سه ماه بعد، کسی که جلسهی تعریف را ندیده، بفهمد چرا این پروژه وجود دارد. ۴. اولویت و مرحله را انتخاب کن. مرحله را صادقانه بگذار: پروژهای که هنوز یک مشتری برایش پول نداده، در «ساخت» نیست؛ در «اعتبارسنجی» است — و این انتخاب، پیشنهاد جلسهی پایین کارت را عوض میکند. ۵. مهلت بگذار. پروژهی کسبوکار کوچک معمولاً یک تا سه ماهه است؛ بلندتر از آن را به دو پروژه بشکن. ۶. «ثبت پروژه» — و بلافاصله قدم مهمتر: یک هدف زیرش تعریف کن، وگرنه پروژه با پیشرفت صفر میماند.
اگر هنوز نمیدانی اولین پروژهات چه باشد، همان صفحه یک میانبر دارد: «از منتور بپرس» — سوالی آماده به منتور میدهد: «مهمترین کاری که این ماه وقتم را میگیرد چیست و چه نتیجهی قابل سنجشی باید داشته باشد؟» جواب همان گفتگو، معمولاً همان پروژهی اول است. در پلن رایگان یک پروژه میسازی و اهدافت زیر همان مینشینند؛ در پلن حرفهای محدودیتی نیست — ولی توصیهی ریبین در هر دو پلن یکی است: با یکی شروع کن.
چطور هدف و نتایج کلیدی بنویسیم؟

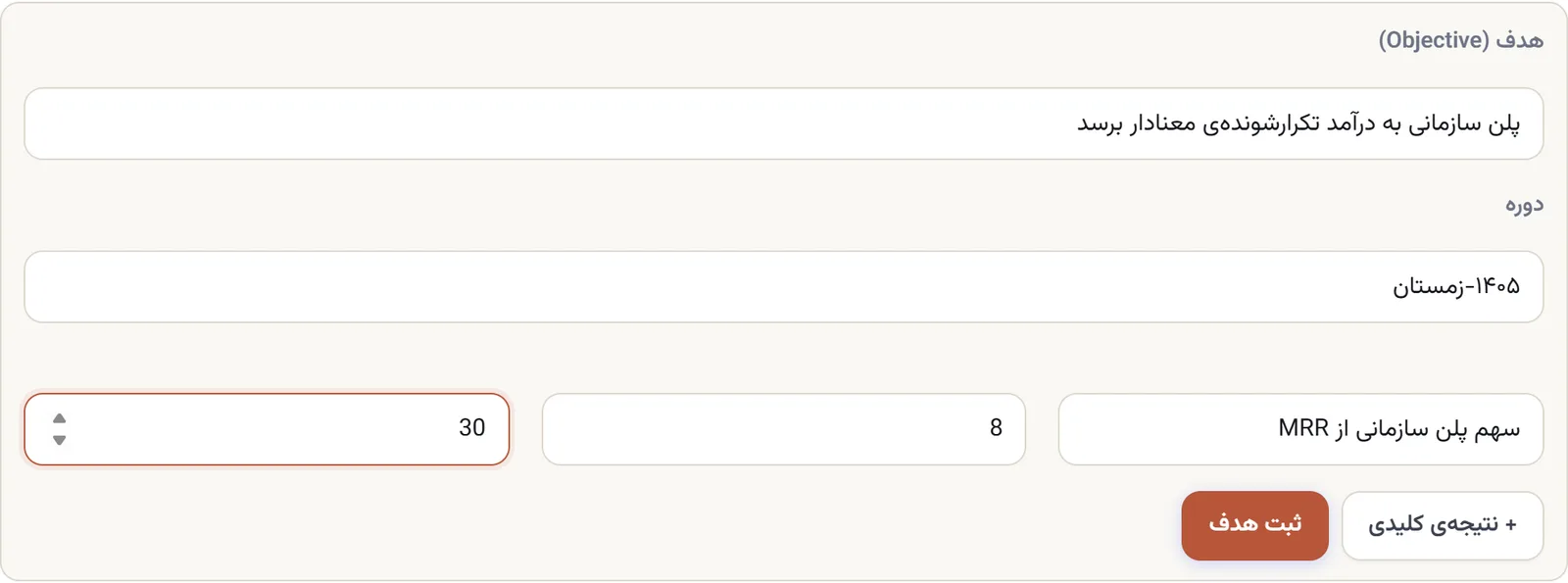

روی کارت پروژه «+ هدف (OKR)» را بزن. فرم سه بخش دارد: عنوان هدف، دوره، و ردیفهای نتیجهی کلیدی (عنوان، مقدار فعلی، هدف). با «+ نتیجهی کلیدی» ردیف اضافه میشود؛ ردیفهای خالی نادیده گرفته میشوند. چند قاعده که یک OKR را از یک فهرست آرزو جدا میکند:
| بد | چرا؟ | خوب |
|---|---|---|
| هدف: «افزایش فروش» | نه جهت دارد نه دوره | «پلن سازمانی به درآمد تکرارشوندهی معنادار برسد — زمستان ۱۴۰۵» |
| KR: «برگزاری ۱۰ جلسهی فروش» | فعالیت است، نه نتیجه | «تعداد قرارداد پلن سازمانی: از ۰ به ۳» |
| KR: «رضایت مشتری بهتر شود» | عدد ندارد | «نرخ تمدید: از ۵۵٪ به ۷۰٪» |
| KR: «ریزش کم شود» | جهت و مقصد ندارد | «نرخ ریزش ماه سوم: از ۴۰٪ به ۱۵٪» — کاهشی، و فرمول خودش میفهمد |
| ۷ نتیجهی کلیدی زیر یک هدف | تمرکز را میکشد | ۲ تا ۴ نتیجهی کلیدی؛ بقیه یا شاخصاند یا تعهد |
و دو نکتهی فنی: واحد را حتماً بنویس (درصد، قرارداد، میلیون تومان، روز) — بدون واحد، عددِ سه ماه بعد قابل تفسیر نیست؛ و دوره را به همان شکلی که تیمت میفهمد بنویس (۱۴۰۵-پاییز، ۱۴۰۵-Q۲) — ریبین قالب خاصی تحمیل نمیکند، فقط در فهرست و گزارش نشانش میدهد.
پنج مرحلهی پروژه، و جلسهای که هر مرحله پیشنهاد میکند

مرحله فقط برچسب نیست؛ ریبین از آن استفاده میکند تا بگوید الان چه جلسهای به این پروژه میخورد:
| وضعیت / مرحلهی پروژه | جلسهی پیشنهادی | چرا |
|---|---|---|
| انجامشده یا لغوشده | پستمورتم بدون سرزنش | درسهای پروژهی بستهشده فقط همان چند هفتهی اول قابل استخراجاند |
| در مرحلهی عرضه یا مقیاس | دروازهی فاز — بروم یا نروم؟ | خرجِ بزرگکردن، تصمیم صریح با معیار میخواهد |
| پیشرفت صفر (تازه شروعشده) | پریمورتم | ارزانترین لحظهی دیدن شکست، قبل از خرج شدن پول است |
| بقیهی حالتها | چرخهی PDCA | پروژهی در جریان، با آزمایش کوچک جلو میرود نه با برنامهی بزرگ |

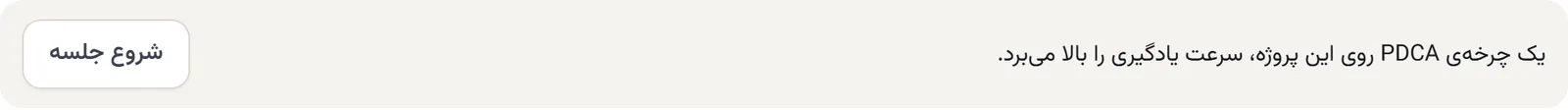

دکمهی «شروع جلسه» همان قالب را با زمینهی پروژه باز میکند و خروجی جلسه — تعهدهای زماندار — دوباره به همین پروژه برمیگردد. این حلقهی کامل ریبین است: پروژه ← جلسه ← تعهد ← تیک و نتیجه ← عددِ نتیجهی کلیدی ← پیشرفت پروژه.
پنج مرحله را هم صادقانه استفاده کن: کشف (هنوز داریم مسئله و مشتری را میفهمیم)، اعتبارسنجی (نمونه دست مشتری است، داریم میبینیم پول میدهد یا نه)، ساخت (اعتبار گرفته، داریم نسخهی کامل را میسازیم)، عرضه (به بازار رفته)، مقیاس (جواب داده، داریم بزرگش میکنیم). عبور از هر مرحله به بعدی، یک تصمیم است — و دقیقاً همانجاست که بزرگشدن زودهنگام اتفاق میافتد: پروژهای که در «ساخت» است ولی خرجِ «مقیاس» میکند.
وقتی هدفی بیحرکت میماند چه اتفاقی میافتد؟
OKR در بیشتر شرکتها یکبار در ابتدای فصل نوشته و بعد فراموش میشود. ریبین برای این بیماری دو دارو دارد.
۱. هدف بیحرکت، اعلان میگیرد. اگر نتایج کلیدی یک هدف فعال، ۲۱ روز بهروز نشوند، جاروب روزانهی کوچینگ یک اعلان میسازد: «هدف بدون حرکت: … — پیشرفت این هدف روی n٪ مانده و سه هفته است نتایج کلیدیاش بهروز نشده. عمداً رهایش کردی یا گیر کرده؟» همین اعلان به تلگرام هم میرود، اگر وصلش کرده باشی. تعریف «حرکت» دقیق است: تغییر عدد فعلی یک نتیجهی کلیدی — نه باز کردن صفحه، نه حرف زدن دربارهاش.
۲. منتورها آن را میبینند. در هر گفتگو، تا چهار هدف فعالِ اخیرت با درصد پیشرفت جلوی چشم منتور است — و هدف بیحرکت با برچسب «بدون حرکت در سه هفتهی اخیر». یعنی وقتی از آسو دربارهی کمپین جدید میپرسی، او میداند هدف «ریزش ماه سوم» سه هفته است تکان نخورده، و حق دارد بپرسد چرا داری سراغ جذب میروی.
خلاصهی هفتگی هم اهدافِ «در خطر» را جدا میآورد: هر هدفی که بیحرکت است یا پیشرفتش زیر ۲۵٪ مانده. و گزارش ماهانه (پلن حرفهای) پروژهها، اهداف و نتایج کلیدی را با شاخصها و تعهدها کنار هم میگذارد و یک تحلیل فارسی از ماه مینویسد — فقط از دادههای ثبتشدهی خودت، بدون ساختن عددی که ثبت نکردهای. از تلگرام هم با /projects پروژههای فعالت را با وضعیتشان میبینی.
پروژه، OKR، شاخص و تعهد — هر کدام چه کارهاند؟

| تعهد | پروژه | هدف و نتیجهی کلیدی | شاخص (KPI) | |
|---|---|---|---|---|
| چیست؟ | یک کار مشخص با مهلت | ظرف یک کار بزرگ با مرحله و مهلت | نتیجهای که پروژه باید در یک دوره بسازد، با عدد | عدد سلامت کل کسبوکار، مستقل از پروژه |
| سوالش | این هفته چه کار میکنم؟ | روی چه چیزی تمرکز داریم؟ | از کجا میفهمیم جواب داد؟ | حال کسبوکار چطور است؟ |
| ریتم | هفتگی | ۱ تا ۳ ماه | فصلی، بهروزرسانی هفتگی | ماهانه |
| کجا | صفحهی تعهدات | صفحهی پروژهها | زیر کارت پروژه | صفحهی گزارشها |
| مثال | «تماس با ۳ مشتری بزرگ تا پنجشنبه» | «بازطراحی مسیر جاافتادن مشتری» | «نرخ ریزش ماه سوم از ۴۰ به ۱۵٪» | «درآمد تکرارشوندهی ماهانه» |
یک قاعدهی سرانگشتی برای جدا کردن نتیجهی کلیدی از شاخص: اگر عددی با تمام شدن پروژه از دستور کار خارج میشود، نتیجهی کلیدی است؛ اگر تا کسبوکار زنده است باید ماهانه نگاهش کرد، شاخص است. «نرخ ریزش» میتواند هر دو باشد — بهعنوان شاخص، همیشه؛ بهعنوان نتیجهی کلیدی، در فصلی که پروژهای برایش داری. دموی کاروان دقیقاً همین را نشان میدهد: ریزش ماه سوم هم شاخص ماهانه است، هم نتیجهی کلیدی پروژهی جاافتادن.
پروژه و OKR در کسبوکارهای مختلف چه شکلی است؟
برای هر نوع کسبوکار یک پروژهی واقعبینانه با یک هدف و دو سه نتیجهی کلیدی — با مقدار شروع، هدف و واحد، همان چیزی که فرم میخواهد.
فروشگاه آنلاین
پروژه: برگرداندن مشتری اول به خرید دوم — مرحله: اعتبارسنجی، ۲ ماه. هدف: مشتریای که یکبار خرید کرده، به مشتری تکراری تبدیل شود.
- نرخ خرید دوم در ۶۰ روز: از ۱۲٪ به ۲۵٪ (درصد)
- نرخ رها کردن سبد: از ۷۰٪ به ۵۵٪ (درصد)
- میانگین ارزش سبد: از ۴۲۰ به ۵۰۰ (هزار تومان)
کافه یا رستوران
پروژه: زنده کردن ساعتهای مردهی عصر — مرحله: ساخت، ۶ هفته. هدف: بازهی ۱۵ تا ۱۸ به یک ساعت پرفروش تبدیل شود.
- فروش روزانهی بازهی عصر: از ۱٫۲ به ۲٫۵ (میلیون تومان)
- تعداد مشتری ثابت عصر (بیش از یک بار در هفته): از ۸ به ۲۵ (نفر)
آموزشگاه یا خدمات آموزشی
پروژه: کلاسهای شبانه برای شاغلها — مرحله: عرضه، یک ترم. هدف: شاغلهایی که بهخاطر ساعت کلاس میرفتند، بمانند.
- نرخ تمدید ترم: از ۵۵٪ به ۷۰٪ (درصد)
- ثبتنام کلاسهای شبانه: از ۰ به ۴۰ (نفر)
- تعداد درخواست تغییر ساعت در ماه: از ۲۲ به ۵ (درخواست) — کاهشی
شرکت خدماتی و آژانس (B2B)
پروژه: کاهش تمرکز درآمد روی سه مشتری بزرگ — مرحله: اعتبارسنجی، ۳ ماه. هدف: رفتن یک مشتری، کسبوکار را زمین نزند.
- سهم سه مشتری بزرگ از درآمد: از ۶۸٪ به ۴۵٪ (درصد) — کاهشی
- تعداد مشتری فعال ماهانه: از ۷ به ۱۲ (مشتری)
- سرنخ واجد شرایط در ماه: از ۶ به ۱۱ (سرنخ)
استارتاپ نرمافزاری
پروژه: بازطراحی مسیر جاافتادن مشتری — مرحله: ساخت، ۸۰ روز (همان دموی کاروان). هدف: مشتری تازه در دو هفتهی اول به ارزش برسد.
- درصد رانندگان فعال در هفتهی دوم: از ۵۲٪ به ۷۰٪ (درصد)
- نرخ ریزش ماه سوم: از ۴۰٪ به ۱۵٪ (درصد) — کاهشی
- میانگین روز تا لحظهی ارزش: از ۱۹ به ۹ (روز) — کاهشی
تولیدی و کارگاه کوچک
پروژه: آزاد کردن نقدِ خوابیده در انبار — مرحله: ساخت، ۲ ماه. هدف: موجودی انبار به اندازهی فروش واقعی برسد، نه ترس از کمبود.
- ارزش موجودی خوابیدهی بالای ۹۰ روز: از ۸۵۰ به ۳۰۰ (میلیون تومان) — کاهشی
- درصد ضایعات خط تولید: از ۶٫۵٪ به ۴٪ (درصد) — کاهشی
- روزهای چرخهی تبدیل نقد: از ۶۲ به ۴۵ (روز) — کاهشی
الگوی مشترک: هر پروژه یک هدف، هر هدف دو سه عدد با شروع و مقصد، و بیشترشان کاهشی — چون در کسبوکار کوچک، بیشترِ پول در «کم کردن» خوابیده: ریزش، ضایعات، وابستگی، انتظار.
ریتم پیشنهادی برای پروژه و OKR
- اول هر فصل، یک ساعت: تعریف. یک تا سه پروژه، هر کدام یک هدف، هر هدف دو تا چهار نتیجهی کلیدی — با مقدار شروعِ واقعیِ همان روز. اگر پروژه تازه است، همان هفته یک پریمورتم بگیر.
- هر هفته، در چکاین: بهروزرسانی. عدد فعلی نتایج کلیدی را وارد کن — حتی اگر تکان نخورده. عدد ثابت، اطلاعات است؛ عدد بهروزنشده، سکوت است و بعد از سه هفته اعلان میگیرد.
- هر ماه: نگاه به شاخصها و گزارش. شاخصهای ماهانه را ثبت کن و گزارش ماهانه بساز تا پروژه، هدف و شاخص کنار هم خوانده شوند.
- وسط راه: دروازه. وقتی پروژه به مرز «عرضه» رسید، قبل از خرج بزرگ، جلسهی دروازهی فاز — با معیاری که همان اول فصل نوشته بودی.
- پایان فصل: بستن. وضعیت پروژه را به انجامشده (یا صادقانه لغوشده) ببر، پستمورتم یا AAR بگیر، و هدف فصل بعد را از دل درسهایش بنویس — نه از صفر.
اشتباههای رایج در کار با پروژهها و OKR
- نتیجهی کلیدی فعالیتمحور. «۱۰ جلسهی فروش برگزار کنیم» را میشود ۱۰۰٪ انجام داد و هیچچیز عوض نشود. نتیجهی کلیدی، عددِ اثر است، نه عددِ تلاش.
- مقدار شروع غلط. شروع را برابر مقدار فعلی گذاشتن یا بعداً دستکاری کردنش، کل نوار پیشرفت را بیمعنا میکند.
- پروژهی بیهدف. پروژهای که هفتهها با پیشرفت صفر میماند، معمولاً هدفش هنوز روشن نیست — نه اینکه کار نشده.
- همهچیز «اولویت زیاد». سه پروژهی زیاد یعنی هیچ اولویتی؛ نشان اولویت برای انتخاب است، نه برای ابراز اهمیت.
- مرحلهی خوشبینانه. پروژهی بدون مشتری پولی که در «ساخت» یا «عرضه» ثبت شده، پیشنهاد جلسهی غلط میگیرد و — مهمتر — خرج مرحلهی غلط میکند.
- بهروزنکردن اعداد. OKR بدون بهروزرسانی هفتگی، سند تزئینی است؛ اعلان «هدف بیحرکت» دقیقاً برای همین است، نه برای آزار.
- پروژهی همیشهفعال. پروژهای که مهلت ندارد و هیچوقت «انجامشده» نمیشود، نه درس میدهد نه جا برای بعدی باز میکند. صادقانه ببندش — حتی لغوشده.
اگر بخواهی همهی این راهنما را در یک جمله نگه داری: یک پروژه، یک هدف، دو سه عدد با شروع واقعی، بهروزرسانی هفتگی، و بستن صادقانه در پایان فصل. بقیهاش را ریبین یادت میآورد — با اعلان، با منتور، و با گزارش ماهانه.
پرسشهای پرتکرار
فرق پروژه با تعهد چیست؟ هر دو که کارند.
تعهد یک کار مشخص هفتگی است که تیک میخورد؛ پروژه ظرف چند هفته تا چند ماه کار است که مرحله، اولویت و مهلت دارد و پیشرفتش از هدفهایش حساب میشود، نه از تیک. قاعدهی سریع: اگر میشود در یک هفته تمامش کرد، تعهد است؛ اگر چند تعهد لازم دارد و باید بدانی «به کجا رسیدیم»، پروژه است با یک OKR زیرش.
برای هدف کاهشی — مثل نرخ ریزش — چطور نتیجهی کلیدی بنویسم؟
دقیقاً مثل بقیه: مقدار شروع (مثلاً ۴۰)، مقدار فعلی (۳۰)، هدف (۱۵). فرمول پیشرفت ریبین جهت را خودش میفهمد: (۴۰−۳۰)÷(۴۰−۱۵) = ۴۰٪. لازم نیست چیزی را معکوس یا منفی کنی؛ فقط مقدار شروع را عددِ واقعیِ روز تعریف هدف بگذار و بعد دست نزن.
چند نتیجهی کلیدی زیر هر هدف منطقی است؟
دو تا چهار. یکی معمولاً هدف را یکبعدی میکند (فروش بالا رفت ولی حاشیه سقوط کرد)، بیشتر از چهار تمرکز را میکشد و بهروزرسانی هفتگی را سنگین میکند. اگر عدد پنجم و ششم واقعاً مهماند، احتمالاً شاخص (KPI) هستند و جایشان صفحهی گزارشهاست، نه زیر این هدف.
اگر پروژه را حذف کنم، اهدافش هم پاک میشوند؟
نه — عمداً. حذف پروژه، اهداف و نتایج کلیدیاش را پاک نمیکند، فقط از پروژه جدا میکند تا تاریخچهی OKR از بین نرود؛ فقط دیگر در این صفحه زیر کارتی دیده نمیشوند. اگر میخواهی هدفی واقعاً برود، خودش را جداگانه حذف کن.
چرا نمیتوانم پیشرفت پروژه را دستی تنظیم کنم؟
چون پیشرفتِ دستی همان چیزی است که OKR برای حذفش ساخته شد: عددی که مدیر بر اساس حس میگذارد. در ریبین پیشرفت هدف میانگین نتایج کلیدیاش است و پیشرفت پروژه میانگین اهدافش؛ تنها راه بالا بردنش، عوض شدن عددهای واقعی است. اگر نوار پیشرفت با حس تو نمیخواند، یا نتایج کلیدی غلط تعریف شدهاند یا حس تو غلط است — و هر دو ارزش دانستن دارند.
چه زمانی اعلان «هدف بدون حرکت» میگیرم و چطور خاموشش کنم؟
وقتی نتایج کلیدی یک هدف فعال، ۲۱ روز تغییر نکنند — یعنی عدد فعلیشان بهروز نشود. دو راه خاموش کردنش هست، هر دو صادقانه: عدد را بهروز کن (حتی اگر همان عدد قبلی است، ثبتش «حرکت» حساب میشود و اطلاعات است)، یا اگر هدف دیگر معنا ندارد، وضعیتش را عوض کن. بیاعتنایی راه سوم نیست؛ همان اعلان هفتهی بعد دوباره میآید.
منابع
- John Doerr / What Matters — What is an OKR? Definition and Examples، پرسشهای پرتکرار OKR
- Google re:Work — Guide: Set goals with OKRs، راهنمای عمومی گوگل برای تعریف و امتیازدهی OKR
- Locke & Latham — Building a Practically Useful Theory of Goal Setting and Task Motivation، مجله American Psychologist، ۲۰۰۲
- Robert G. Cooper — Stage-Gate Systems: A New Tool for Managing New Products، مجله Business Horizons، ۱۹۹۰
پروفایل کسبوکارت را بساز و همین جلسه را با منتوری که تو را میشناسد بگیر — رایگان، بدون کارت بانکی، با تعهد و پیگیری هفتگی.
